Для прочной и долговечной ленты важно понимать детали узлов и контроль на площадке, ведь именно от этого зависит геометрия и трещиностойкость основания; поэтому полезно знать, как правильно вязать ленточный фундамент — от подбора стали до фиксации каркаса и приёмки работ.
Зачем вообще «вязать», а не варить
Лента работает как балка на изгиб: на пролётах растянута нижняя зона, под опорами — верхняя. Вязка арматуры проволокой сохраняет пластичность узлов и не ослабляет сечение, тогда как сварка без проекта повышает риск хрупких трещин и потери сечения в местах шва.
Базовая рабочая схема каркаса
Два пояса продольных стержней A500C Ø12–14 мм соединяются хомутами Ø8–10 мм. Шаг хомутов 200–300 мм, в углах и у несущих стен — 150–200 мм. Защитный слой бетона со всех сторон 40–50 мм. На Т-стыках и углах применяют Г/П-образные элементы и выпускные стержни.
Материалы и инструмент
Понадобятся: арматура A500C, проволока вязальная Ø1,2–1,4 мм, фиксаторы защитного слоя («звёздочки», «стульчики»), дистанционные вставки, крюк или вязальный пистолет, отрезной круг, уровень/лазер, упоры для фиксации каркаса к опалубке, закладные гильзы под коммуникации.
Подготовка траншеи и основания
Траншею выравнивают, укладывают геотекстиль и песчано-щебёночную подготовку 150–250 мм с послойным уплотнением. Ставят опалубку из ФСФ или строганной доски, проверяют диагонали и отметку верха ленты. Гильзы под вводы ставят до вязки, чтобы не резать каркас.
Пошаговая технология вязки

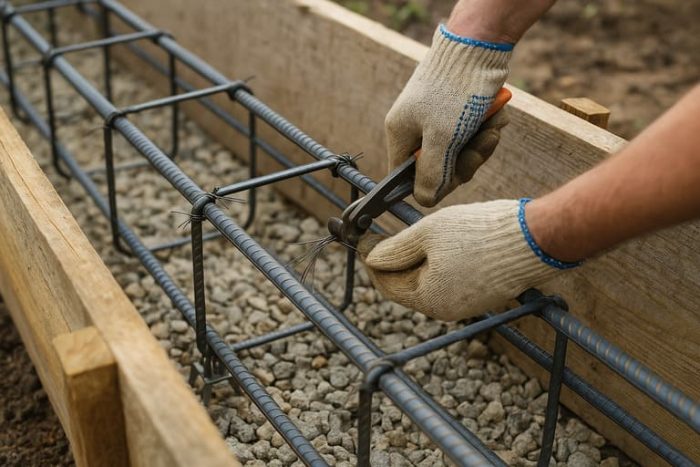

Сначала собирают нижний пояс на «стульчиках» для нужного защитного слоя. Далее монтируют хомуты по шагу, контролируя прямолинейность. Затем вяжут верхний пояс, проверяют высоту проставками. Узлы выполняют «восьмёркой» или двойным перекрутом; хвост проволоки утапливают внутрь каркаса.
Стыковка и анкеровка стержней
Нахлёст продольных стержней — не менее 40–50 диаметров, стыки вразбежку, в одном сечении не более 25% стержней. На углах продольные стержни не разрывают — заводят Г-образно, дополняют П-элементами. В местах точечных нагрузок уменьшайте шаг хомутов до 150 мм.
Контроль геометрии перед бетоном
Каркас не должен лежать на грунте или упираться в опалубку. Расстояния до щитов одинаковые, фиксаторы стоят через 0,6–0,8 м. Вдоль каркаса крепят временные упоры к опалубке, чтобы вибратор не сместил арматуру. Поверх каркаса нельзя ходить без настилов.
Чек-лист: схемы, этапы, ошибки, советы (кратко)
Сохраните краткое резюме для приёмки работ и контроля подрядчика.
- Схема: два пояса 4–6 стержней Ø12–14 мм, хомут Ø8–10 мм, слой бетона 40–50 мм.
- Этап: подготовка — подушка 150–250 мм, геотекстиль, опалубка по лазеру.
- Этап: вязка — нижний пояс на «стульчиках», хомуты 200–300 мм, верхний пояс.
- Ошибка: сварка без проекта, малый нахлёст <40Ø, отсутствие фиксаторов.
- Ошибка: каркас касается грунта/опалубки, смещение при вибрировании.
- Совет: усиливайте углы Г/П-элементами, у опор уменьшайте шаг хомутов.
- Совет: фиксируйте скрытые этапы фото и актами, проверяйте диаметр и марку стали.
Региональные нюансы: Тула и область
Суглинки пучинистые, УГВ переменный. Делайте дренаж у стен, утеплённую отмостку, исключайте контакт арматуры с влагой. Зимой — прогрев/паузы по бетону, храните сталь под навесом. Для лент на уклонах добавляйте временные распорки опалубки и поперечные укосины.
Приёмка и документы
Проверяйте: класс арматуры в сертификатах, фактический диаметр штангенциркулем, шаг хомутов рулеткой, защитный слой шаблоном, длину нахлёстов. Обязательно — акт на скрытые работы «Армирование ленты», фото до бетона, схема стыков и усилений.
Вывод
Надёжность ленты определяют схема каркаса, защитный слой и аккуратная вязка. Планируйте стыки, усиливайте углы, применяйте фиксаторы и документируйте скрытые этапы. Контроль размеров, шагов и нахлёстов — лучший способ избежать трещин и перерасхода. При сложных узлах обращайтесь к инженерам «Фундамент Т» — проверка проекта и авторский надзор окупаются стабильной геометрией и ресурсом основания.
